Kleinhilfsbrücken zur Sicherung der SBB- Doppelspurlinie
Projektbeschreibung:
Für eine weiterhin einwandfreie Infrastruktur in ZH-Affoltern wurden neue Kanalisations-, Wasser-, und ewz-Leitungen gebaut.

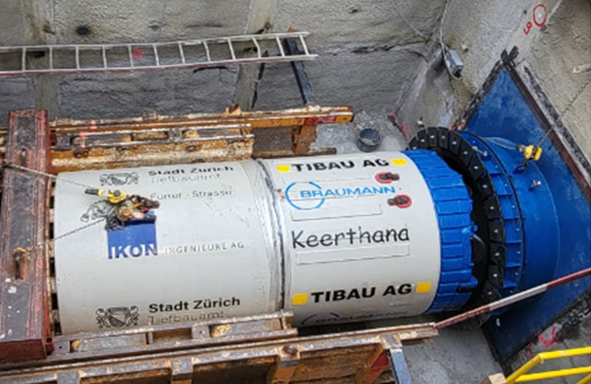

Die neue Kanalisationsleitung wird grösstenteils grabenlos im sogenannten Microtunneling-Verfahren erstellt. Das Microtunneling beginnt im Startschacht Stöckenackerstrasse und unterquert nach 150 m die SBB-Doppelspurlinie und endet nach 450 m im Zielschacht in der Jonas-Furrer-Strasse.
Gleisüberwachung SBB/Überwachungskonzept:
Zur Sicherstellung der Gleisstabilität wurden, während der Arbeiten die Betriebsgeleise Nr. 857 und Nr. 957 ständig überwacht worden.
Die Überwachung beider Gleise erfolgte gemäss Reglement I-500009 der SBB.

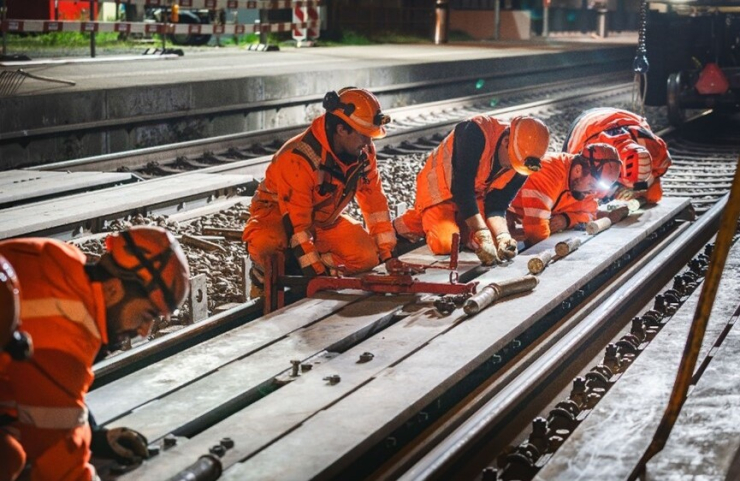

Bauablauf mit Gleisbagger und Anbausauger:

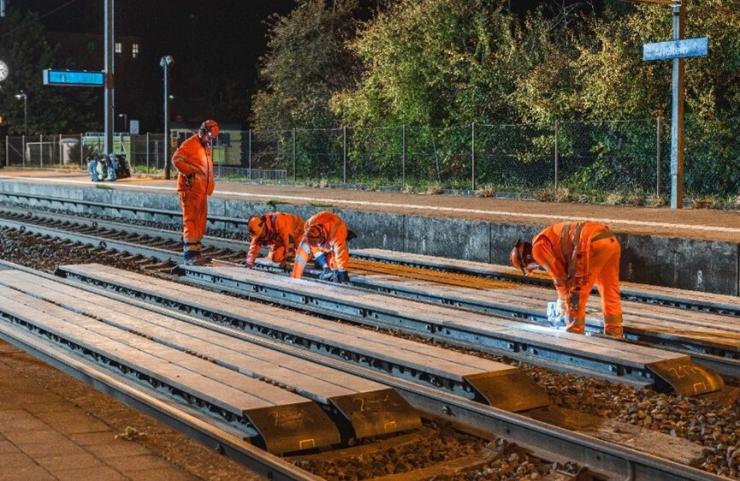

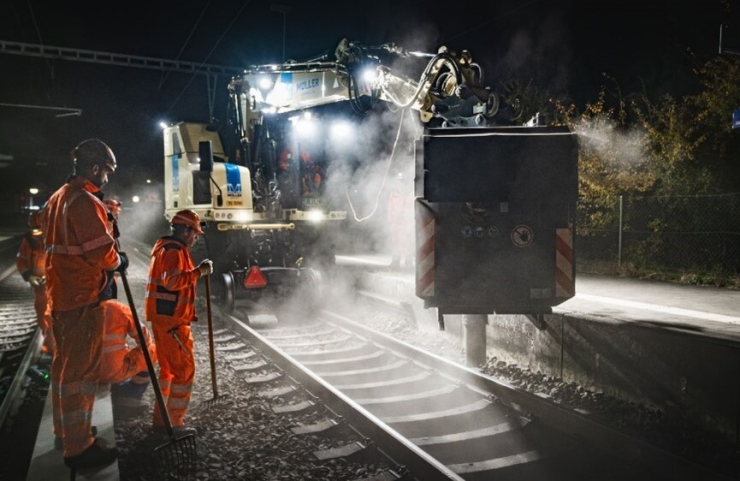

- Aufstellen Langsamfahrstellen und Rail Safe
- Schwellenfächer ausräumen
- Ausbau Betonschwellen und Einbau Auflagerschwellen

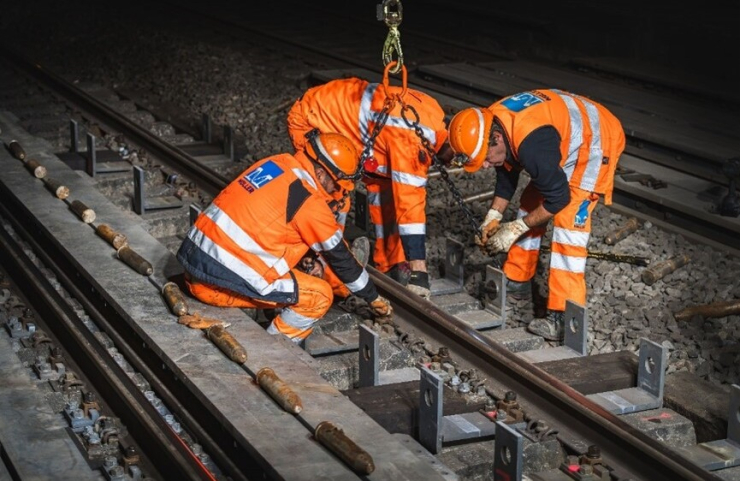

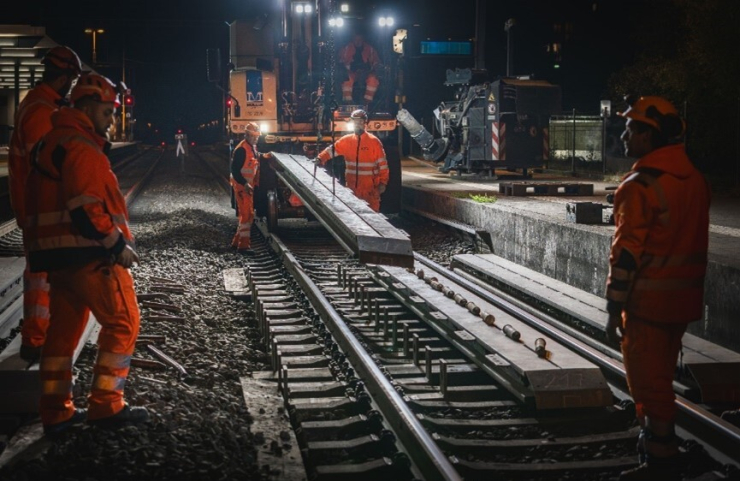

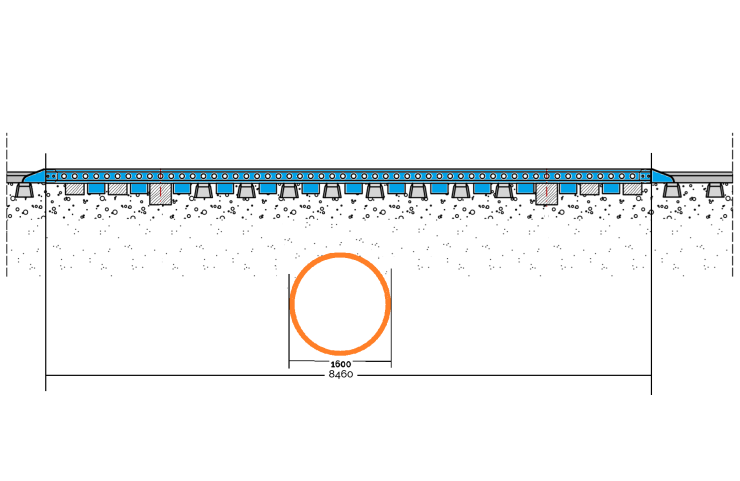

- Montage der Quer- und Längsträger
- Verbolzen und Versicherung aller Verbindungen
- Erdungen gemäss Erdungskonzept
- Der Rückbau erfolgt analog dem Einbau
Bauherr
Stadt Zürich – Tiefbauamt
